Ymber Produksjon

Ymber Produksjon AS (tidligere Kvænangen Kraftverk) er et heleid datterselskap av Ymber AS. Ymber Produksjon driver kun med ren vannkraftproduksjon og eier 4 kraftverk med en samlet produksjon på 320 GWh.

Småvatna

H.R.V. +315 L.R.V +294
Magasin 22 mill m3

Lassajavrri

H.R.V. +543 L.R.V +519
Magasin 60 mill m3

Abbujavrri

H.R.V. +687 L.R.V. +669
Magasin 67,5 mill m3

Soikkajavrri

Magasin 53 mill m3

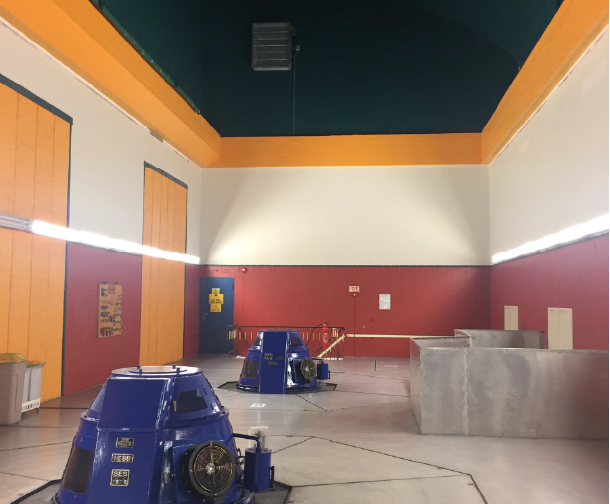

Kvænangsbotn Kraftstasjon

Kvænangen Kraftverk A/S ble stiftet i Hammerfest 27. januar 1962, med 500 aksjer fordelt 50/50 mellom fylkene Troms og Finnmark. Hovedkontoret ble lagt til Tromsø, der direktøren for Troms fylkes kraftforsyning også skulle lede selskapet.

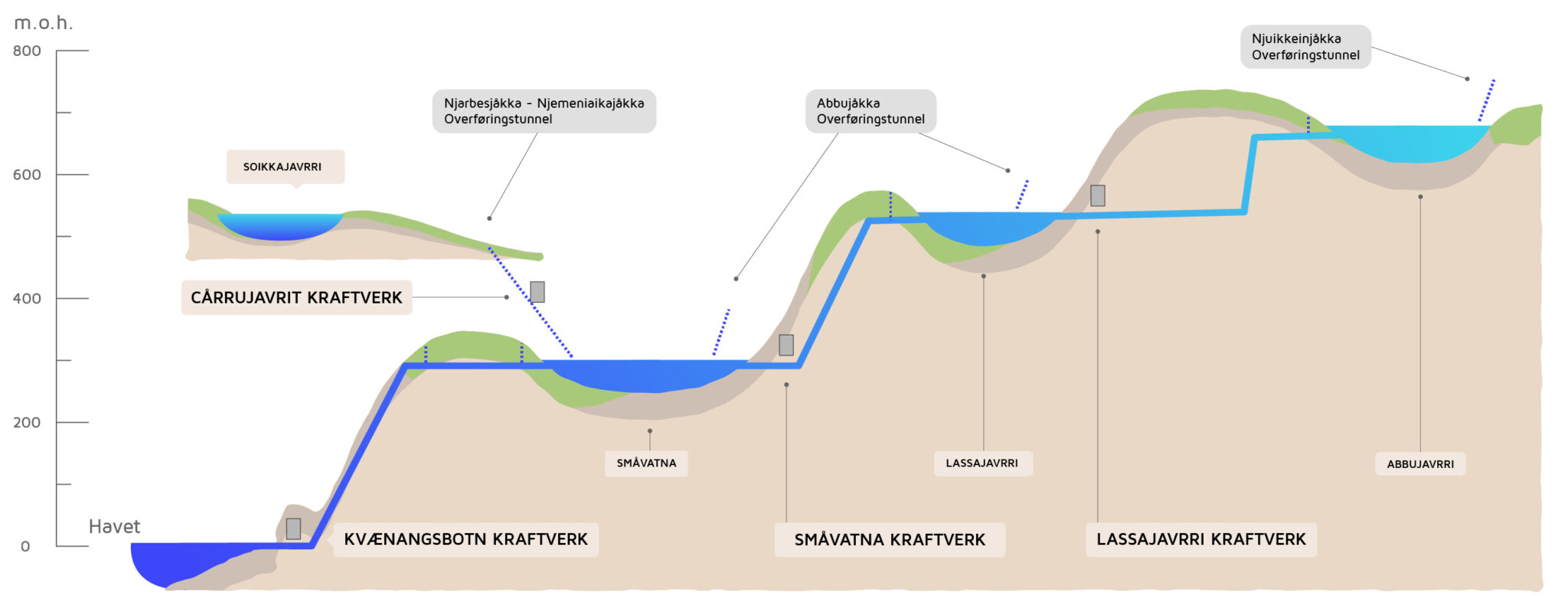

Planen var å lede vann fra Store Mollisjavri til Abbujavri (som ble senket 18 m) via en 3,3 km tunnel, videre til Lassajavri (som ble senket 20 m), og derfra til Småvatna. Det lages en demning ved Soikajavri, og vannet herfra ble ført 10 km ned dalen og videre i en 3,4 km tunnel til Småvatna, hvor det ble bygget to demninger.

Ved starten av 1964 var det meste ferdig, men reguleringstillatelse kom først i mai 1964. Montasje av maskiner startet april 1965, og kraftverket gikk i ordinær drift 28. oktober 1965.

Utbyggingen fortsatte og den 8. november 1967 rant det første vannet fra Stoura Mollisjavri til Abbujavri.

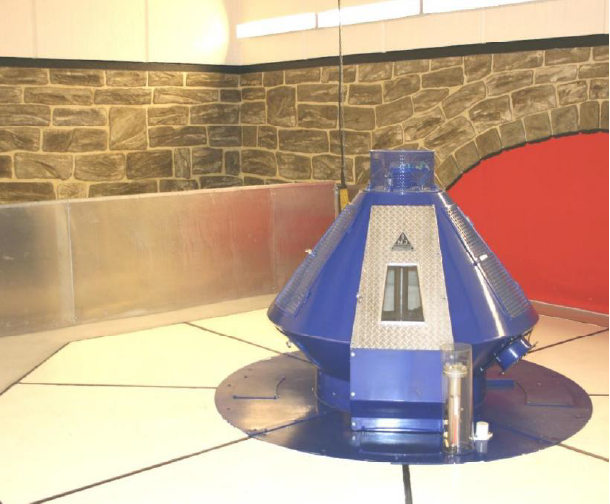

Småvatna

Allerede i januar 1967, et halvt år etter Kvænangen ble satt i drift, godkjente styret utbyggingen av Småvatna kraftverk.

Planen var å lede vann fra Savesjavri til Store Mollisjavri via en 1,8 km tunnel, og fra Njukenjokka til Abbojavri med en 1,4 km kanal. Lassajavri skulle demmes opp med en massiv betongdam. Småvatna kraftverk fikk en 830 meter tilførselstunnel som fører videre i en 940 meter lang tunnel til Småvatna.

På grunn av stort vanntilsig i en av tunnelene ble prosjektet to måneder forsinket. Verket ble satt i drift i januar 1970, og har siden blitt revidert flere ganger – sist i 2008, da nytt kontrollanlegg ble installert.

Lassajavri

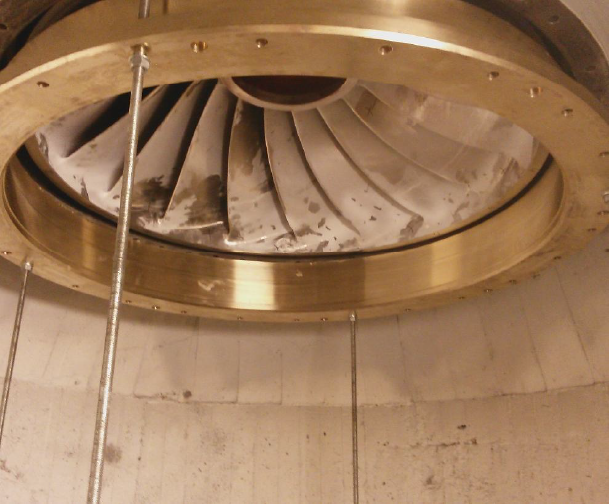

Den 24. juni 1975 ble det vedtatt å starte tredje byggetrinn, Lassajavri kraftverk. Også denne stasjonen ligger inne i fjellet. Trykktunnelen er 2,1 km lang, med en avløpstunnel på 210 meter.

Kraftverket sto ferdig til planlagt tid og ble satt i drift 1. oktober 1977.

Stasjonen ble renovert i 2013. Da ble trommel, inntaksrør og sugerør sandblåst og malt. Generatordeler og løpehjul ble demontert og sendt sørover for overhaling, og hovedstengeventilen ble byttet. På grunn av stasjonens begrensede plass var det en utfordring å holde gulvet ryddig under arbeidet.

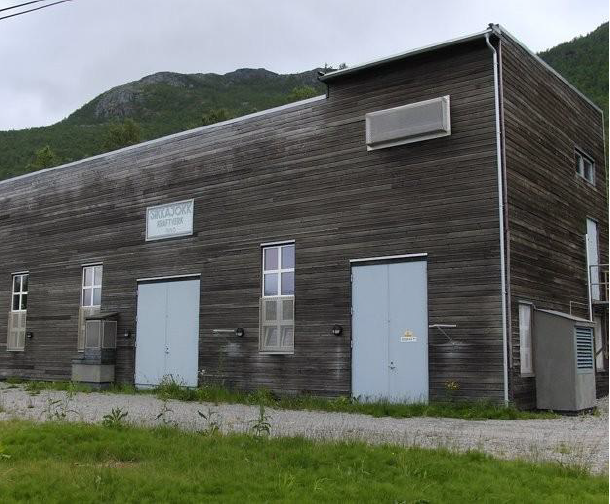

Cårrujavrit

Den siste stasjonen bygd for Kvænangen Kraft står ved enden av Småvatna og utnytter fallet fra inntaket i Njerbisdalen. Dette er den eneste stasjonen som er plassert over bakken.

Stasjonen har relativt liten slukeevne, og ved flom må vannet ledes forbi anlegget. Den ble satt i drift i 1990.
